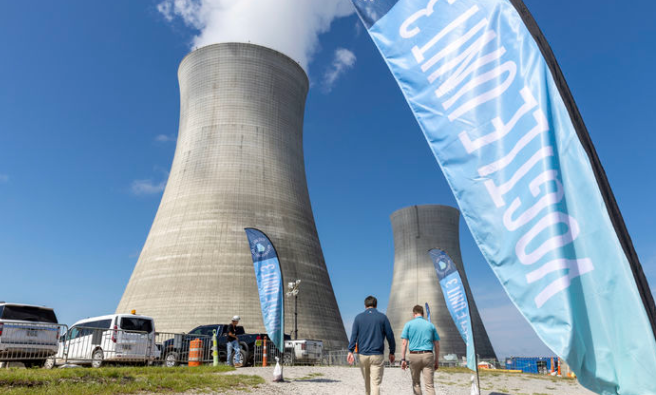

350억 달러의 청구서 미국 보글 원전이 남긴 값비싼 교훈 - 균열, 웨스팅하우스의 파산, 품질 문제

목차
서론: 돌아온 '원자력 르네상스', 그 결과는
전 세계가 기후 위기와 에너지 안보라는 두 가지 거대한 도전에 직면하면서, 한때 외면받았던 원자력 발전이 '탄소 없는 안정적 기저 전력'이라는 강력하고 대체 불가능한 명분과 함께 화려하게 부활하고 있습니다. 신재생에너지보다 훨씬 큰 용량의 전력을 탄소없이 안정적으로 공급할 수 있기 때문이죠. 원자력 발전은 신재생에너지의 문제점인 전력공급의 간헐성도 해결할 수 있습니다.
인공지능(AI) 혁명이 촉발한 데이터센터의 폭발적인 전력 수요와 지정학적 불안으로 요동치는 에너지 시장 속에서, 원자력은 경제성, 안보, 환경이라는 에너지 정책의 세 가지 목표를 동시에 달성할 수 있는 거의 유일한 대안으로 재조명받고 있습니다. 이른바 '원자력 르네상스'의 시대, 그 중심에서 가장 큰 기대를 한 몸에 받았던 프로젝트가 바로 미국 조지아주에 건설된 보글(Vogtle) 원자력 발전소 3, 4호기였습니다.
이 프로젝트는 단순한 원자력 발전소 건설 그 이상의 의미를 지니고 있습니다. 1979년 스리마일섬 사고가 남긴 깊은 트라우마 이후, 미국은 사실상 30여 년간 신규 원전 건설의 시계를 멈췄습니다. 보글 3, 4호기는 바로 그 길고 어두웠던 침묵을 깨고 미국의 원자력 산업이 다시 한번 도약할 수 있음을 증명하는 희망의 상징이었습니다. 최첨단 기술로 과거의 원전보다 훨씬 더 안전하고, 혁신적인 공법으로 더 빠르고, 규모의 경제를 통해 더 저렴하게 지어질 것이라는 장밋빛 약속과 함께 시작된 이 거대한 프로젝트는 큰 장애물을 만나게 되었습니다. 보글 3,4호기는 10년이 넘는 시간과 초기 예산의 두 배를 훌쩍 뛰어넘는 천문학적인 비용 초과라는 혹독하고 냉정한 현실을 마주해야 했습니다.
이 글은 보글 원전 사업이 야심 찬 희망의 아이콘에서 어떻게 천문학적인 비용과 지연의 대명사로 전락했는지, 그 험난했던 여정을 심층적으로 되짚어보고자 합니다. 한때 원자력 르네상스의 기수였던 이 프로젝트가 왜 끝없는 지연과 비용 폭증의 늪에 빠졌는지, 그 과정에서 드러난 기술적, 경영적, 그리고 구조적인 어려움은 무엇이었으며, 결국 그 상상을 초월하는 값비싼 청구서는 누가, 그리고 어떻게 부담하게 되었는지를 면밀히 분석하려 합니다. 보글의 사례는 원자력 발전이 가진 엄청난 잠재력의 이면에, 그것을 현실로 구현하기 위해 넘어서야 할 얼마나 거대한 현실적 장벽이 존재하는지를 보여주는 가장 생생하고 값비싼 교과서가 될 것입니다.
거대한 꿈의 시작, 장밋빛 청사진과 첫 번째 균열
보글 원전 3, 4호기 프로젝트는 21세기 원자력 기술의 집약체이자, 미국 원자력 산업의 부활을 알리는 야심 찬 출사표로 기획되었습니다. 사업의 핵심은 원자력 기술의 명가 웨스팅하우스(Westinghouse)가 개발한 3세대+ 원자로 모델 'AP1000'을 세계 최초로 상용 건설하는 것이었습니다. AP1000은 이전 세대 원전과는 차원이 다른 안전 철학을 담고 있었습니다. 기존 원전이 비상 상황 시 복잡한 펌프나 비상 디젤 발전기 같은 능동적 장치에 의존했다면, AP1000은 중력과 자연 대류 같은 지극히 자연적인 현상을 이용해 외부 전력 공급 없이도 자동으로 원자로를 냉각시키는 '피동형 안전 설비(Passive Safety System)'를 갖춰 획기적인 안전성을 자랑했습니다. 이는 후쿠시마 사고와 같이 전력 공급이 중단되는 최악의 상황에서도 스스로 안전을 확보할 수 있다는 의미였고, 원자력 안전에 대한 대중의 우려를 불식시킬 혁신으로 평가받았습니다.
안전성뿐만 아니라 경제성 측면에서도 혁신을 약속했습니다. 공장에서 미리 제작한 거대한 구조물 모듈을 현장에서는 마치 레고 블록처럼 조립하는 '모듈형 건설 방식'을 전면적으로 채택했습니다. 이 공법을 통해 복잡한 현장 작업을 최소화하고, 표준화된 모듈 생산으로 품질을 높이며, 궁극적으로 건설 기간을 4~5년 수준으로 단축하고 비용을 획기적으로 절감할 수 있을 것으로 기대를 모았습니다. 이러한 청사진을 바탕으로, 사업 주체인 조지아 파워(Georgia Power)와 그 파트너사들은 2009년 미국 원자력규제위원회(NRC)로부터 건설 및 운영 허가를 취득하고, 2012년 역사적인 첫 삽을 뜨며 본격적인 착공에 들어갔습니다. 당시 책정된 총사업비는 약 140억 달러였으며, 완공 목표 시점은 2016년(3호기)과 2017년(4호기)이었습니다.
하지만 '세계 최초'라는 영광스러운 타이틀에는 예측 불가능한 거대한 위험이 도사리고 있었습니다. 프로젝트를 처음부터 삐걱거리게 만든 가장 근본적인 문제는 설계가 완전히 확정되지 않은 상태에서 너무 서둘러 공사가 시작되었다는 점이었습니다. 이는 비용과 일정을 맞추려는 조급함이 낳은 '원죄'와도 같았습니다. 원자력 발전소의 건설은 안전이 최우선 되어야 합니다. 체르노보빌 사건과 일본의 후쿠시마 원전 사고를 보면 원자력발전소의 사고는 국가 존망을 흔들정도로 큰 사건이기 때문이죠. NRC의 까다롭고 보수적인 인허가 과정을 통과하기 위해 AP1000의 설계는 공사가 진행되는 와중에도 수백 차례에 걸쳐 수시로 변경되었습니다. 예를 들어, 공장에서 이미 제작 중이던 수백 톤짜리 거대한 강철 구조물 모듈의 설계가 바뀌면서, 이미 만들어진 구조물을 값비싼 고철로 폐기하거나 엄청난 비용과 시간을 들여 현장에서 다시 수정해야 하는 일이 비일비재했습니다. 원자력 발전소는 수만 개의 볼트 너트 하나까지도 설계와 규정에 따라 완벽하게 시공되고 그 과정이 모두 기록되어야 하므로, 이러한 설계의 불확실성은 곧바로 공사 지연과 비용 상승이라는 끔찍한 연쇄 반응을 일으켰습니다. 장밋빛 청사진에 가려졌던 첫 번째 균열이 현실화되기 시작한 것입니다.
프로젝트를 삼킨 블랙홀, 웨스팅하우스의 파산
초기의 설계 문제와 그로 인한 공사 지연이 프로젝트를 서서히 수렁으로 끌어당기고 있었다면, 2017년 3월에 터진 충격적인 사건은 프로젝트를 순식간에 회생 불가능해 보이는 블랙홀로 밀어 넣었습니다. 바로 프로젝트의 심장이자 두뇌, 즉 기술과 엔지니어링의 모든 것을 책임지고 있던 핵심 계약사 웨스팅하우스가 막대한 손실을 감당하지 못하고 법원에 파산 보호(Chapter 11) 신청을 한 것입니다. 이는 보글 프로젝트 역사상 최악의 재앙이자, 미국 원자력 산업 전체를 뒤흔든 대사건이었습니다.
웨스팅하우스의 파산은 보글뿐만 아니라 사우스캐롤라이나에서 진행 중이던 또 다른 AP1000 프로젝트(V.C. Summer)에서 발생한 막대한 손실 때문이었습니다. 그들은 검증되지 않은 최초의 공법에 대해 '고정 가격 계약'이라는 치명적인 사업적 실수를 저질렀고, 눈덩이처럼 불어나는 비용을 감당할 수 없었던 것입니다. AP1000 원자로의 설계, 제작, 건설을 총괄하던 기업이 하루아침에 사라지면서 보글 현장의 공사는 전면 중단되었고, 프로젝트의 미래는 한 치 앞을 내다볼 수 없는 짙은 안갯속에 빠졌습니다. 수천 명의 노동자들이 일자리를 잃었고, 프로젝트의 운명은 그야말로 바람 앞의 등불 신세가 되었습니다.
웨스팅하우스의 파산은 프로젝트의 모든 것을 송두리째 뒤흔들었습니다. 수개월간의 고심과 논쟁 끝에, 결국 사업의 최대 주주인 조지아 파워가 자회사인 서던 뉴클리어(Southern Nuclear)를 통해 현장의 모든 관리 책임을 떠안고 공사를 직접 주관하는 초강수를 두었습니다. 이는 엄청난 도박이었습니다. 더 큰 문제는 돈이었습니다. 파산한 웨스팅하우스는 모회사인 도시바로부터 받은 자금을 통해 계약에 따른 일정 금액의 배상금만 지불했을 뿐, 이미 눈덩이처럼 불어난 초과 비용에 대한 책임에서는 완전히 벗어났습니다. 이제 그 천문학적인 추가 비용은 고스란히 사업 주체들의 몫이 되었습니다.
최종적으로 140억 달러로 시작했던 사업비는 건설 비용만 300억 달러를 훌쩍 넘어섰고, 프로젝트 지연에 따른 금융 비용까지 포함하면 총 350억 달러(약 48조 원)에 육박하는 괴물이 되었습니다. 초기 예산의 2.5배에 달하는 금액입니다. 이 막대한 초과 비용은 지분 구조에 따라 조지아 파워(45.7%)와 그 파트너사인 오글소프 파워(30%), 조지아 시 전력청(22.7%), 달튼시(1.6%)가 나누어 부담해야 했습니다. 특히 조지아주는 2009년, 원활한 원전 건설 지원을 명목으로 통과시킨 법안(SB 31)에 따라 조지아 파워가 원전 건설에 들어가는 금융 비용을 완공 전부터 전기 요금에 미리 반영하여 소비자에게 청구할 수 있도록 허용했습니다. 이 법안은 프로젝트 초기에는 안정적인 자금 조달을 가능하게 했지만, 프로젝트가 지연되자 그 부작용을 드러냈습니다. 프로젝트 지연에 따른 막대한 비용 부담 중 상당 부분이 결국 조지아주의 전기 소비자, 즉 평범한 시민들에게 직접 전가되는 결과를 낳았습니다. 아직 존재하지도 않는 발전소의 건설비를 시민들이 수년간 미리 내고 있었던 셈입니다.
끝나지 않는 악재, 품질 문제와 팬데믹
웨스팅하우스 파산이라는 거대한 산을 넘고, 조지아 파워가 현장을 직접 통솔하기 시작한 뒤에도 현장의 어려움은 계속되었습니다. 프로젝트의 관리 주체가 갑자기 바뀌는 극심한 혼란 속에서, 시공 품질 문제는 끊임없이 프로젝트의 발목을 잡았습니다. 특히 원전의 안전과 직결되는 수만 가닥의 전기 배선 및 케이블 시스템의 부실시공은 가장 심각하고 고질적인 문제 중 하나였습니다. 수많은 케이블들이 잘못 연결되거나, 설계와 다른 규격의 부품이 사용되거나, 시공 과정을 증명하는 관련 문서 기록이 부실한 경우가 대거 발견되었습니다. 원전의 안전을 책임지는 신경망과 혈관인 전기 계통의 문제를 해결하기 위해, 수백 명의 전문 인력이 투입되어 이미 설치된 모든 것을 다시 뜯어보고 재확인하며 수정하는 데만 수년의 시간이 추가로 소요되었습니다.
또한, 원전의 안전성을 최종적으로 입증하기 위해 NRC가 요구하는 수백 개의 검사·시험·분석 및 합격 기준(ITAAC, Inspections, Tests, Analyses, and Acceptance Criteria)을 통과하는 과정도 지옥과 같이 험난했습니다. ITAAC는 원전이 설계대로, 규정대로 지어졌음을 증명하는 마지막 관문입니다. 아주 작은 부품 하나라도 그 품질과 시공 과정을 증명하는 서류가 완벽하게 구비되어야만 NRC의 승인을 받을 수 있습니다. 그러나 오랜 공사 기간과 관리 주체 변경이라는 혼돈의 과정에서 수많은 문서가 누락되거나 잘못 기록된 경우가 많았습니다. '서류상 원전'을 완벽하게 재구축하는 데만 엄청난 행정력이 투입되었습니다. 이는 원자력 발전에서 물리적인 실체만큼이나, 그것을 증명하는 '기록'이 얼마나 중요한지를 보여주는 대목입니다.
엎친 데 덮친 격으로, 2020년 전 세계를 강타한 코로나19 팬데믹은 가뜩이나 늦어지고 있던 프로젝트에 마지막 결정타를 날렸습니다. 감염병 확산을 막기 위한 사회적 거리두기로 인해 현장 교대 인력이 부족해졌고, 글로벌 공급망이 마비되면서 해외에서 조달해야 하는 특수 밸브나 펌프 같은 핵심 부품들의 수급이 몇 달씩 지연되었습니다. 이처럼 끊임없이 터져 나오는 내부의 품질 문제와 예상치 못한 외부의 악재가 복합적으로 겹치면서, 보글의 완공은 모두의 예상을 뛰어넘어 하염없이 늦어졌습니다.
결론: 값비싼 교훈 - 원자력 발전은 엔지니어링의 정점 사업임을 명심하라
2012년 착공 후 무려 11년이 흐른 2023년 7월, 보글 3호기는 마침내 상업 운전을 시작했고, 쌍둥이 원전인 4호기 역시 2024년 4월 가동에 들어갔습니다. 140억 달러의 예산과 5년의 공사 기간이라는 최초의 약속은, 350억 달러라는 천문학적인 청구서와 12년이라는 긴 시간으로 바뀌어 있었습니다. 보글 프로젝트는 성공적으로 전기를 생산하기 시작했지만, 그 과정은 우리에게 뼈아프고 분명한 교훈을 남겼습니다. 원자력 발전이 탄소 중립 시대를 열어갈 중요한 열쇠임은 분명하지만, 그 길은 결코 쉽거나 저렴하지 않다는 냉엄한 현실입니다.
최첨단 기술에 대한 막연한 맹신, 완성되지 않은 설계를 바탕으로 한 성급한 착공, 핵심 공급망의 예기치 못한 붕괴, 그리고 인간이 만들어낼 수 있는 거의 모든 산업 분야를 통틀어 상상을 초월하는 수준의 품질 관리 요구 등 보글이 겪은 길고 긴 시련은 원전 사업에 내재된 본질적인 위험과 복잡성을 압축적으로 보여줍니다. 이는 단순히 한 프로젝트의 실패담으로 치부될 수 없습니다. 이것은 앞으로 지어질 모든 차세대 원전, 특히 SMR과 같은 새로운 기술들이 반드시 참고해야 할 가장 값비싼 '오답 노트'입니다.
원자력의 원대한 꿈을 현실로 만들기 위해서는 혁신적인 기술뿐만 아니라, 그것을 빈틈없이 뒷받침할 수 있는 완벽한 수준의 프로젝트 관리 능력, 위기 상황에서도 흔들리지 않는 안정적인 공급망, 수십 년을 내다보는 장기적이고 일관된 정책 지원, 그리고 막대한 초기 비용과 잠재적 위험을 감당할 사회적 합의가 반드시 필요합니다. 이 중 어느 하나라도 빠진다면, 제2의 보글 사태는 언제든지 재현될 수 있습니다. 보글의 사례는 원자력 발전이 단순한 구호나 장밋빛 약속만으로는 결코 이루어질 수 없는, 우리 시대 가장 어렵고, 가장 무겁고, 가장 정밀해야 하는 엔지니어링의 정점(Pinnacle of Engineering)임을 다시 한번 우리 모두에게 일깨워주고 있습니다.
